本项目位于湖北武汉,由一家大型新材料生产企业投资建设。项目所在区域位于汉江沿岸冲积平原,地基土层压缩性较高,在长期荷载作用下容易产生不均匀沉降。
随着仓库投入使用年限增加,约1600㎡区域逐渐出现整体沉降,最大沉降达到128mm,对仓库日常运营造成明显影响。
该仓库采用了柱下桩基础与大面积天然地基相结合的结构形式。建筑立柱位置设置桩基础,能够保持较好的稳定性,而未设置桩基础的大面积仓库地坪则直接建造于天然地基之上。
在长期荷载作用下,天然地基持续发生压缩沉降,使立柱区域与周边地坪之间产生明显高差,最终形成典型的“马鞍形”沉降。
地坪沉降已经影响到叉车运行效率、高位货架使用安全以及仓储作业的稳定性,因此需要对沉降区域进行整体修复。

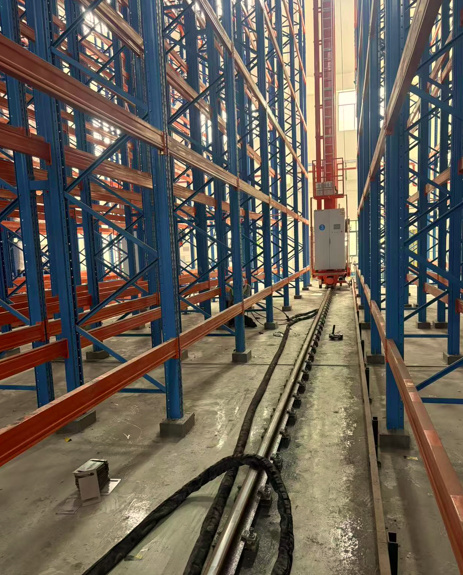

仓库内部布满高位货架,货架下方及通道区域均出现不同程度的地坪沉降。
如果采用传统的拆除重建方式,需要先拆除大面积地坪,并同步拆卸高位货架、转移仓库存货。这不仅施工周期长,也会严重影响企业正常的仓储及物流运营。
客户无法接受长时间停产或停止仓储作业,因此修复方案必须尽可能降低施工对仓库运营的影响,实现不停产施工。
传统水泥注浆等地基处理方式通常存在材料自重大、扩散范围难以精准控制以及固化时间较长等问题。
在高位货架密集的仓库环境中,大规模施工也会增加对现有设施及运营的干扰。同时,本项目沉降幅度较大,需要将地坪恢复至设计标高,对地坪抬升精度提出了较高要求。
因此,客户需要一种能够在不拆除高位货架、不大面积开挖、不影响仓库正常运营的情况下,快速完成地坪沉降修复及整体抬升的解决方案。
2026年4月,Geobear对仓库地坪进行了全面高程测量,建立原始标高数据,并结合现场沉降分布情况,对地坪沉降程度及区域进行了分析。
根据测量结果,制定针对性的地坪抬升方案,并以恢复至**设计目标标高(±0mm)**为修复目标。
本项目针对1304㎡仓库地坪实施整体抬升修复。

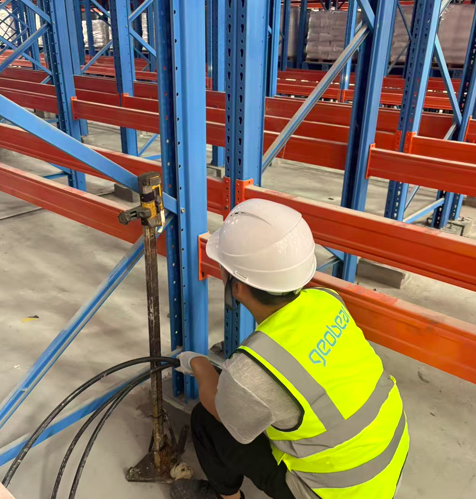

施工过程中,通过地坪上的微小孔洞向地下精准注入Geobear地质聚合物材料。材料进入地坪下方后发生膨胀,在填充土体空隙的同时,对松散及压缩土体进行填充、压密和加固,从而改善地基支撑条件。
与传统大面积开挖或拆除重建相比,该施工方式能够在最大程度减少对现有仓储设施干扰的情况下完成地坪沉降修复。
施工过程中配合激光实时监测系统,对地坪标高变化进行持续监测。
根据实时测量数据动态控制注入量和注入位置,使沉降地坪逐步恢复至目标标高,实现对抬升过程的精确控制。
这种**“测量—注入—监测—调整”**的施工方式,使地坪整体抬升过程更加可控,并能够针对不同区域的沉降程度进行精准修复。
Geobear地坪沉降修复采用微小孔洞注入施工,无需大面积拆除地坪。
施工过程中:
无需拆除高位货架
无需大规模转移库存
无需大面积开挖
无需拆除并重新浇筑地坪
仓库可以保持正常运营
施工过程中产生的建筑垃圾大幅减少
整个项目历时11天,顺利完成全部施工任务,施工期间仓库物流作业基本未受到影响。
Geobear成功完成该仓库1304㎡地坪整体抬升修复。
项目平均修复沉降约100mm,沉降区域地坪恢复至设计目标标高,整体平整度得到显著改善。
通过地质聚合物注入,对地坪下方土体进行填充、压密及加固,在恢复地坪标高的同时改善了地基支撑条件。
1304㎡
完成仓库地坪整体抬升修复
100mm
平均修复沉降
128mm
最大原始沉降
11天
完成全部施工任务
±0mm
恢复至设计目标标高
0拆除高位货架
施工过程中无需拆除高位货架
项目完成后,仓库地坪标高及平整度得到有效恢复,叉车运行更加平稳,高位货架区域的使用条件得到改善。
通过不停产施工方式,企业无需因地坪维修而长时间停止仓储及物流作业,大幅降低了传统拆除重建方案对企业运营造成的影响。
本项目证明,在大型仓库、高位货架密集、无法长时间停产的应用环境下,地质聚合物注入技术可以作为仓库地坪沉降修复和地基加固的一种高效解决方案。
仓库地坪长期承受货架、库存及叉车等持续荷载,如果天然地基压缩性较高,可能逐渐出现地坪沉降、不均匀沉降、裂缝以及局部高差等问题。
Geobear通过地坪下方地质聚合物精准注入 + 激光实时监测,针对沉降区域进行填充、压密、加固及抬升,可用于大型仓库、物流中心、工业厂房及生产车间等场景。
相比传统拆除重建方式,Geobear无需大面积开挖,可以显著减少施工对企业正常生产和仓储运营的影响。
如果您的仓库、厂房或物流中心正在出现地坪沉降,可以联系我们进行现场评估。
