惠州工业部件制造企业厂房三期地基抬升项目

时间: 2026-10-23 11:29 来源:admin 点击:8

项目背景


客户是一家位于惠州的密封件制造企业,厂房主要用于密封件产品的生产及加工。对于制造型企业而言,厂房地坪的平整度和稳定性与日常生产、设备运行及物料运输密切相关。

此次项目是Geobear为该客户实施的第三期厂房地坪修复工程。在前期项目合作的基础上,客户再次选择Geobear对厂房其他沉降区域进行处理。


项目挑战

随着厂房长期使用,部分混凝土地坪出现沉降,现场最大沉降量达到47mm,部分区域低于既定目标高程,需要重新调整地坪高度。

如果采用传统的拆除、开挖和重新浇筑方式,不仅需要破坏现有地坪,还会产生较多施工废料,并可能对厂房正常生产造成较长时间的干扰。

本次需要处理的区域面积约为156㎡。同时,施工区域周边存在已经达到目标高程的地坪,以及厂房中央柱子承台所在的不处理区域,因此不能简单地将整个区域统一抬升,而需要对不同高程区域进行平顺过渡。

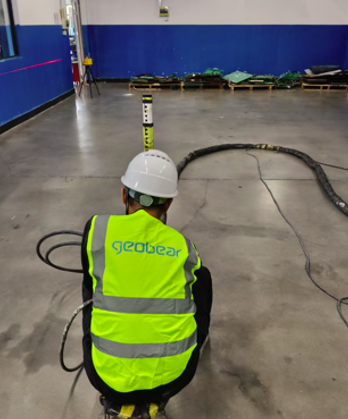

捷敖贝现场施工抬升沉降地坪


Geobear解决方案和施工流程

针对现场条件,Geobear采用专有的膨胀性Geopolymer树脂注射技术,从混凝土地坪下方进行精准注入。
施工前,团队对现场地坪高程进行测量,并根据目标高程确定具体处理范围和注射点。

施工过程中,Geobear通过地坪表面的小型注射孔,将地质聚合物树脂精准注入地坪下方。树脂迅速膨胀并填充地下空隙,同时产生抬升作用。
抬升过程中,每次注射最高抬升10mm,团队通过激光进行实时监测。在周边区域完成抬升后,根据最新高程数据,重新对相关区域进行新一轮注射,逐步调整地坪高度,最终达到目标高程 。

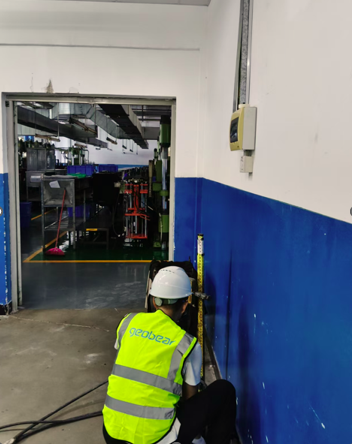

捷敖贝现场施工抬升沉降地坪


项目成果

项目仅用1天完成,在保留原有混凝土地坪的基础上解决沉降问题,减少了传统地坪维修带来的施工干扰。



客户评价

“前两期合作下来,我们对Geobear的施工方式和效果比较认可。这次是第三期项目,现场施工依然比较顺利,156㎡的地坪一天就完成了,对正常生产的影响也比较小。

相比传统的拆除、开挖和重新浇筑,Geobear的施工方式更加快捷,也不需要大面积破坏原有地坪。前面几次合作的效果都比较满意,所以这次有新的区域需要处理,我们还是优先选择了Geobear。”


——生产运营部曾经理
